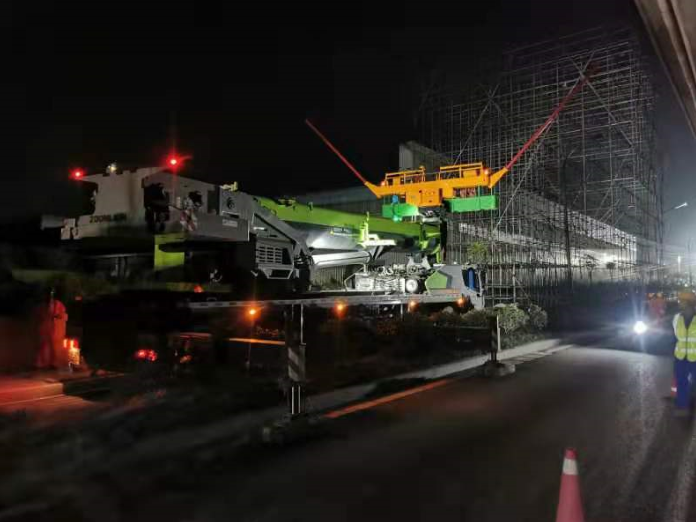

03省道萧山义桥至楼塔段改建工程是区22688重点项目之一,该工程在建设过程中涉及110kv戴永永兴线电力迁改。为确保该工程的顺利推进,我司于2017年开始着手该线路的迁改,向杭州市供电公司提出迁改申请,于2019年底获得该线路的迁改批复,2020年6月完成施工图的批复,并于年底完成该线路的割接工作。后因其中一路线路上跨杭黄高铁需进行拆除,因拆除过程中可能存在相关的安全隐患,故无法立即拆除。经与铁道部门多次协调对接后确定最终拆除方案,于2021年9月26日凌晨实施跨越杭黄铁路段的拆线任务,通过电力施工单位两个半小时的努力,于26日凌晨两点半完成跨越高铁段的拆线工作,并于9月28日完成该线路的全部拆线工作。
该线路的全线割接,不仅有利于03省道萧山义桥至楼塔段改建工程一标段时代南延高架两个项目的顺利推进,对杭黄下穿项目的通车起到了决定性作用,为高架的顺利通车起到决定性的作用。
通讯员:莫华锋、蔡旻玥
