新闻中心

集团要闻
基层信息
视频在线
03省道萧山义桥至楼塔段改建工程35KV戴河戴上线完成割接
来源:杭州萧山交通投资集团有限公司 日期:2019-12-23 阅读量:703

  03省道萧山义桥至楼塔段改建工程由主线、春永连接线、河上支线组成。主线起点位于杭州绕城高速义桥互通,终点位于既有03省道和19省道改线相交处,全长约22.2公里,实际建设约18公里。现河上段主线前期征迁工作已完成大半,剩余的管线迁改也在如火如荼地进行中。

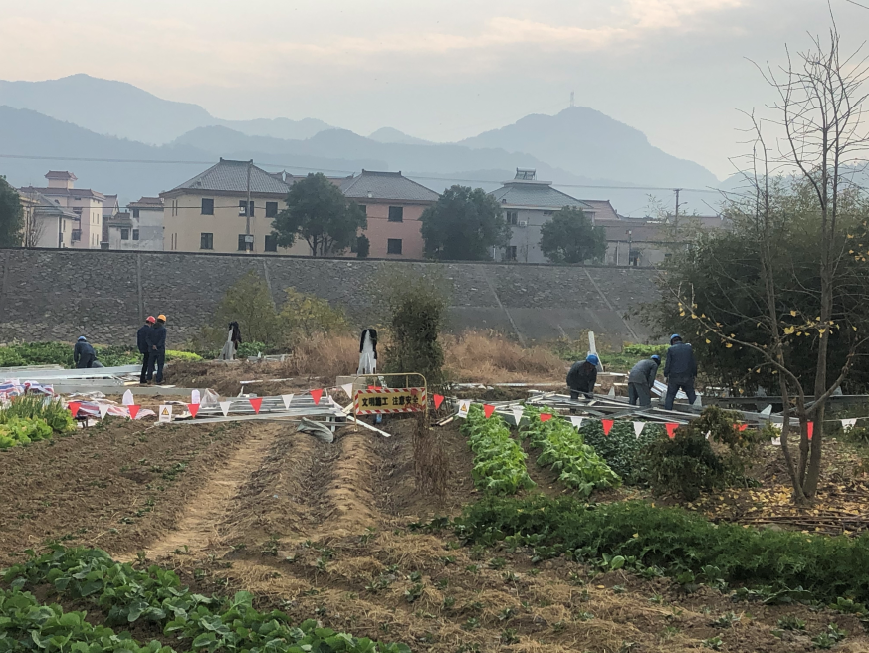

  35KV戴河戴上线对主线段永兴河大桥的建成通车起到关键性作用,为确保该线路的迁改及整体工程的顺利推进,我司征迁部于2017年5月份与国网杭州市电力公司进行联系对接,要求对该线路进行迁改,并多次发函催促。经过双方对接协商,于2018年年底通过电力系统流程,明确迁改方案,并于2018年12月6日完成施工合同的签订。后经过现场方案调整,以及现场施工区块的征地借地,于2019年10月底完成土建任务。经过与萧山电力公司的多次对接以及电力施工单位现场的六天努力,于2019年12月21日完成03省道萧山义桥至楼塔段改建工程35KV戴河戴上线的割接工作。35KV戴河戴上线的迁改完成不仅为永兴河大桥的建成奠定了坚实的基础,同时也加快了主线工程的工程进度。





通讯员: 莫华锋

相关内容
萧山长运2020年春运长途汽车票开售 2019-12-24
交通建管公司到时代大道改建工程项目部召开交通组织方案优化会 2019-12-23
路桥工程公司利用雨天对设备进行维修保养 2019-12-20
交投能源公司蜀山加油站第二批新员工正式报到 2019-12-20
多措并举 扎实推进 ——机场高速公司全面助力ETC发行推广工作 2019-12-20


杭州萧山交通投资集团有限公司版权所有 浙ICP备18002352号-1 免责声明 ©2013-hzxsjtzt.com All Rights Reserved   浙公网安备 33010902000404号
