03省道东复线高架南延工程是我区“22688”交通大会战重要组成部分,是民生工程、实事工程,项目的实施可带出一个新环境,治理一片堵点,实惠一方百姓,对于提升萧山东大门形象有着积极意义。本项目全线采用“高架桥+地面道路”形式,设置建设四路、三益线、彩虹大道、陈端路4处互通匝道、中小桥5座。

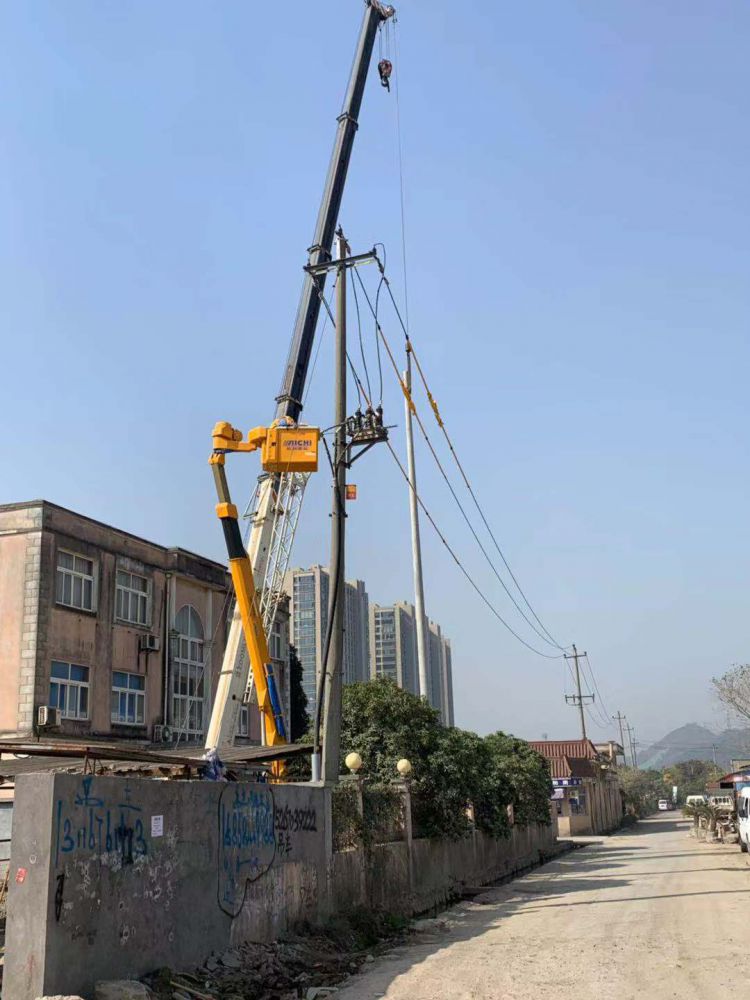

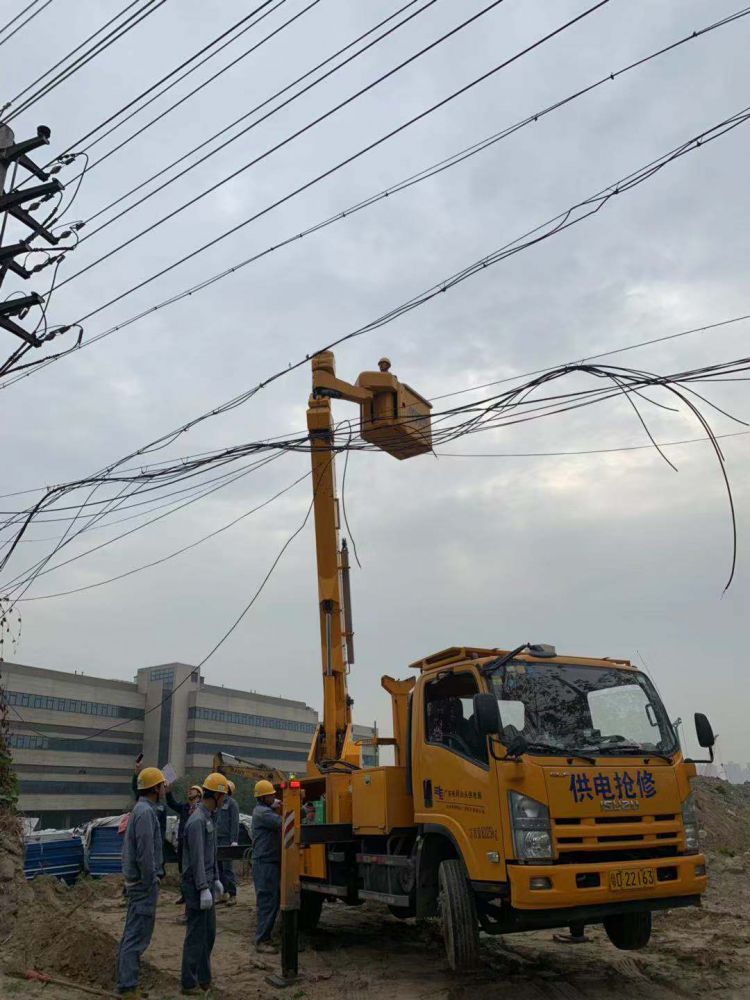

在我司征迁部与电力迁改相关单位的多次协调及各单位的积极配合下,03省道东复线高架南延10KV科尔涝湖线电力线路迁改工程于2019年11月10日做好电力割接准备工作。11月12日上午10时开始施工,历经12个小时后完成电力割接工作。10KV科尔涝湖线电力线路迁改的完成大力推进了03省道东复线高架南延工程电力线路的迁改进度,同时保证了该工程的顺利推进。
通讯员:沈煜清
