浦阳江治理工程(三期)罗峰新村完成变压器移位土建工作
来源:杭州萧山交通投资集团有限公司 日期:2019-10-12 阅读量:653

  浦阳江治理工程为省重点工程建设项目,是我区的民生工程、丰碑工程。浦阳江治理工程三期以防洪为主,兼顾排涝,结合两岸的滩地治理及水环境整治。三期工程左岸起点为义桥新大桥上游约140米,终点为与西湖区交界处,岸线长度3127米;右岸起点为积堰山下游300米,终点为小砾山,岸线长度9095米。

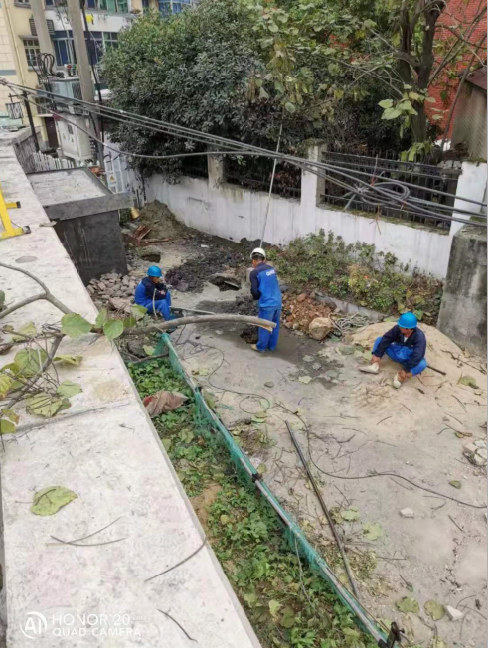

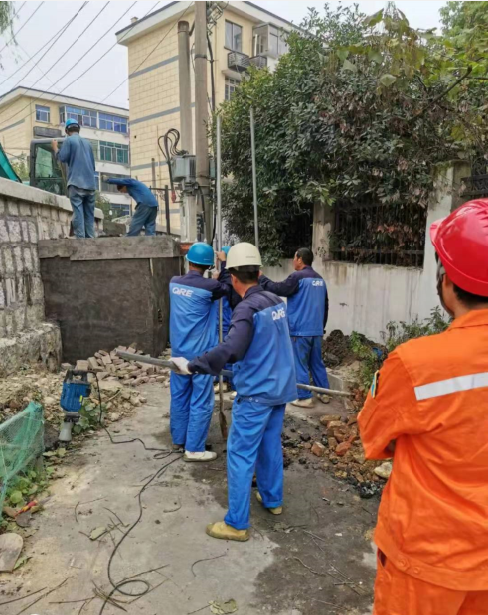

   交通建管公司征迁部与义桥镇的多次对接和协商,同时在解决好相关前期政策问题的情况下,10月12日上午7时,浦阳江治理工程(三期)罗峰新村集镇7#变压器进行移位土建工作。在临浦电力营业所和萧山电力配电分公司的密切配合下,于当天下午17点完成电力井和设立变压器的电杆基础的建设,于未来两日完成电杆树立和电缆敷设工作,为本月18日停电割接做好相关准备工作。本次变压器移位土建工作不仅为接下去的变压器停电割接做好了铺设工作,同时确保了工程的有序推进。
