彩虹快速路东延(一期)桩基先行工程架空电力线新路线正式通电
来源:杭州萧山交通投资集团有限公司 日期:2019-09-18 阅读量:614

   彩虹快速路东延(一期)桩基先行工程为萧山区“22688”交通建设道路的重点建设项目之一,项目起点位03东复线与彩虹互通,利用原有104国道线位,终点至八大村八柯线起点处(与中环对接),设计采用高架与地面结合方式。

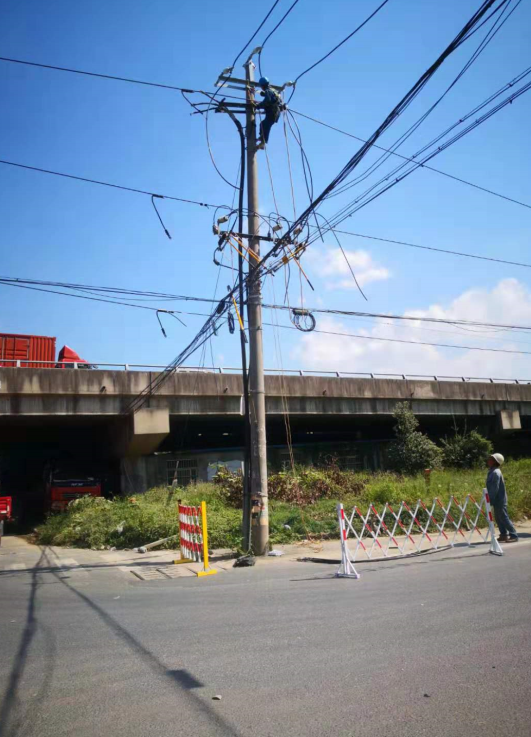

  该工程在杭金衢以东段有一路10kv架空电力线(新街街道元沙村瞬达伟业-张夏路段)涉及工程桩基施工,需要向南进行架空改架空的迁改,迁改路径为1km。为确保工程的顺利推进,我公司征迁部与新街街道、电力设计单位及电力承装公司多次协商沟通,于2019年7月31日,初步定下立杆位置。之后经过我公司征迁部与电力设计单位及电力承装公司的积极沟通配合下,于2019年9月18日,完成迁改新路线的通电。



通讯员:陈垦
